沿江通道
沿江通道由越江段和浦西接线段两部分组成,全程包括高架、隧道等多种结构形式。浦西接线段(江杨北路~牡丹江路段)长约3.9km,东接G1501越江隧道,向西延伸至江杨北路接现状G1501;越江段(浦西牡丹江路-浦东外环线段)长约8.7km,西起浦西牡丹江路东侧,东至浦东外环线双江路以东,其中越江隧道长约6.5km。
建设单位:上海城投公路投资(集团)有限公司
施工单位:上海隧道工程股份有限公司机电设备安装分公司
1.BIM模型建立与应用
已建立模型达6.8G,共82个模型文件, 146753个模型构件。

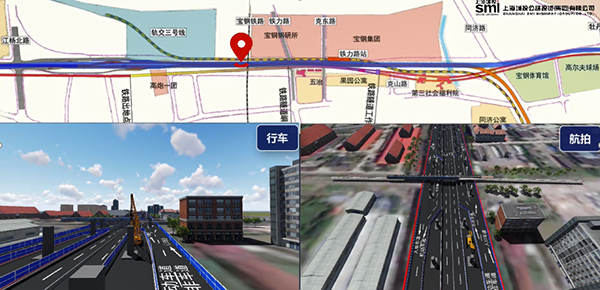

包括圆隧道左右线、浦东浦西工作井及围护结构、敞开段、设备段、岸边段、场地仿真、浦西风塔、接线段桥梁、接线段第一阶段场地及周边环境等模型等。

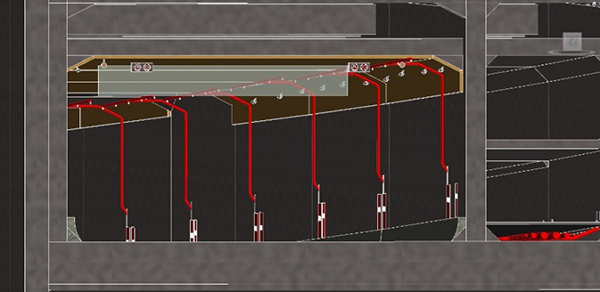

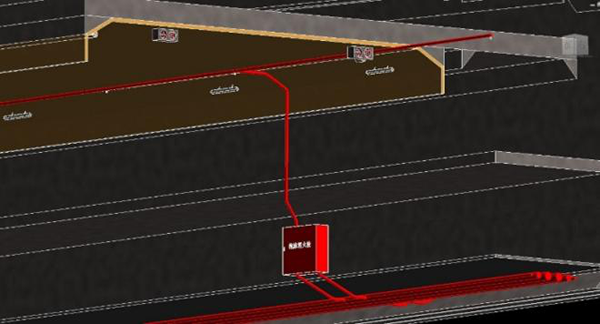

浦东暗埋段建筑及机电模型
浦东暗埋段建筑及机电模型

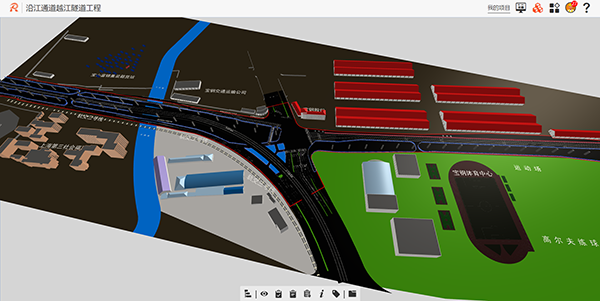

接线段1标第一阶段(包含周边环境)等
盾构隧道断面处模型

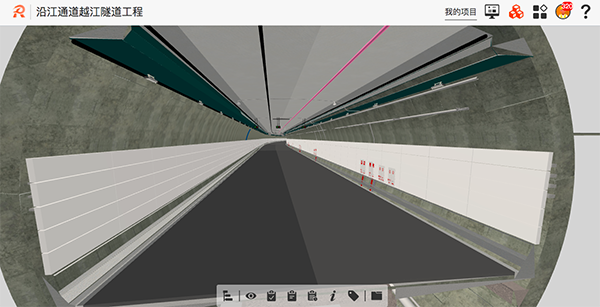

BIM协同管理平台
基于BIMRUN协同管理平台开展多参建单位协同、在线云盘、事务管理、进度管理等相关的应用工作。
BIM协同管理平台门户页面,对工程动态新闻、无人机现场视频及动画模拟视频等、现场工作面施工图集展示等;

项目实施过程中纪要公函、检验批资料等上传至平台项目云盘进行文档管理,可设置相关权限、关联到模型、进行标注等。

BIM平台微信移动端采集现场每个工作面的施工照片,并能即时推送微信消息给项目相关人员,便于了解现场施工进度和在线协同沟通,同时图集作为工程存档。
根据移动端扫描预制构件的二维码采集进度信息,web端可使用EXCEL表格导入非预制构件进度信息,最终统一在web端做信息统计并以可视化展现形象进度等.选中三维模型后显示其关联的检验批资料、施工照片等。
BIM成果展示

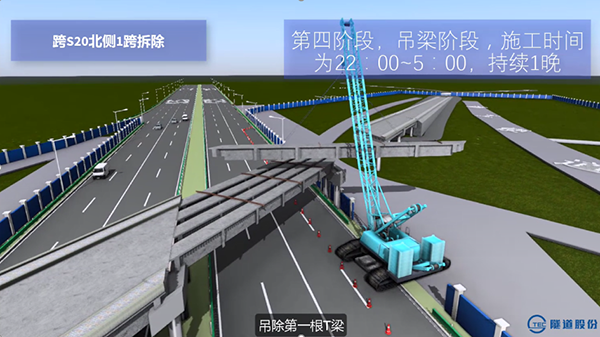

浦西接线段第一阶段交通组织模拟(两侧同时施工)
盾构隧道装饰效果仿真模拟
